本文转自:人民日报客户端
庞革平
3月16日,广西大藤峡水利枢纽工程右岸第三台水轮发电机组尾水平压阀开启,机组流道开始充水,正式启动有水调试工作。

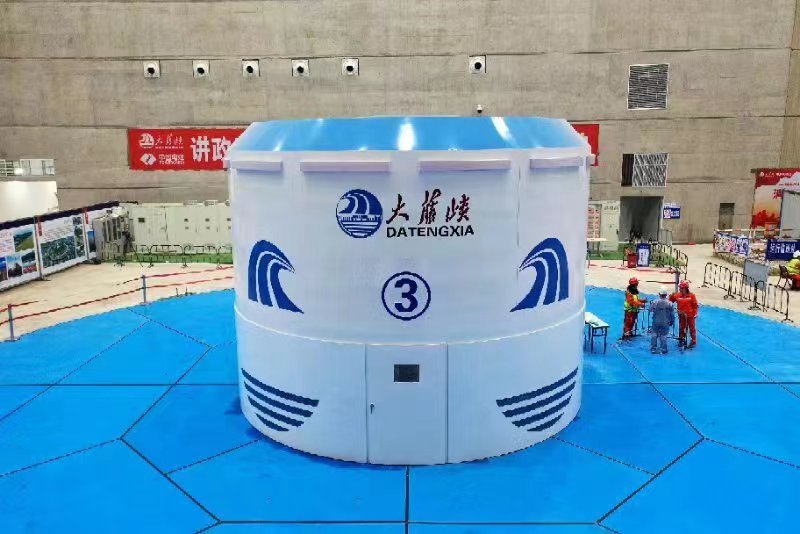

大藤峡工程右岸第三台机组正在进行有水调试。 张成栋摄
据悉,大藤峡工程是国家172项重大节水供水水利工程的标志性项目,是珠江流域关键控制性工程。大藤峡工程共配备8台国内最大的轴流转桨式水轮发电机组,设计年发电量60.55亿度,可满足约750万人一年的生活用电需求。截至目前,大藤峡工程左岸全部三台机组和右岸两台机组已投入发电运行,累计发电量超94亿度。
充水试验是机组启动试运行的前期准备工作,通过充水对机组过流通道和各密封部位进行检查,以满足机组启动试运行要求。目前,大藤峡右岸第三台机组振动、摆度、瓦温各项指标数据优良,达到行业领先水平。
接下来,大藤峡公司将进行瓦温稳定、过速、升流、升压、涉网等试验,按照机组机械性能、电气、操作、保护、自动控制等技术指标,对机组质量进行全面检验,确保该机组如期投产发电。
