本文转自:人民网-广西频道

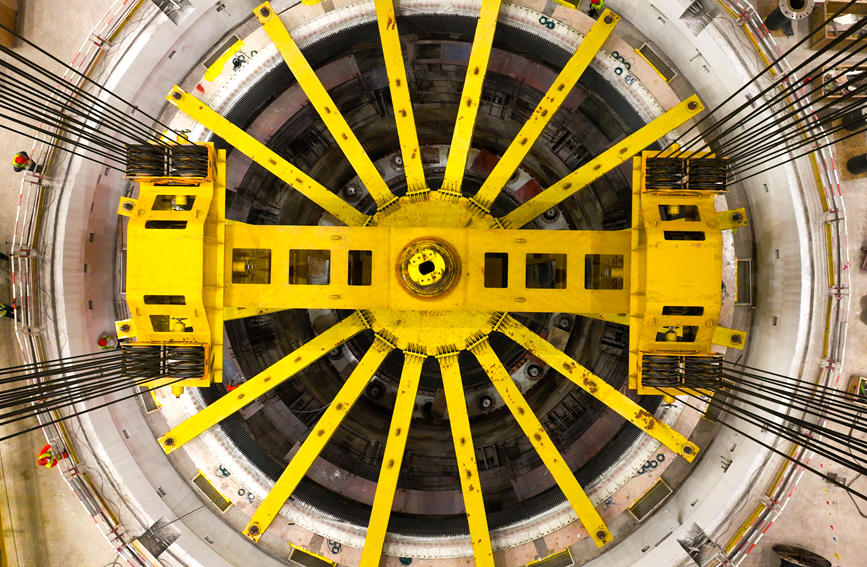

最后一台发电机组定子即将到达基坑位置。张成栋摄

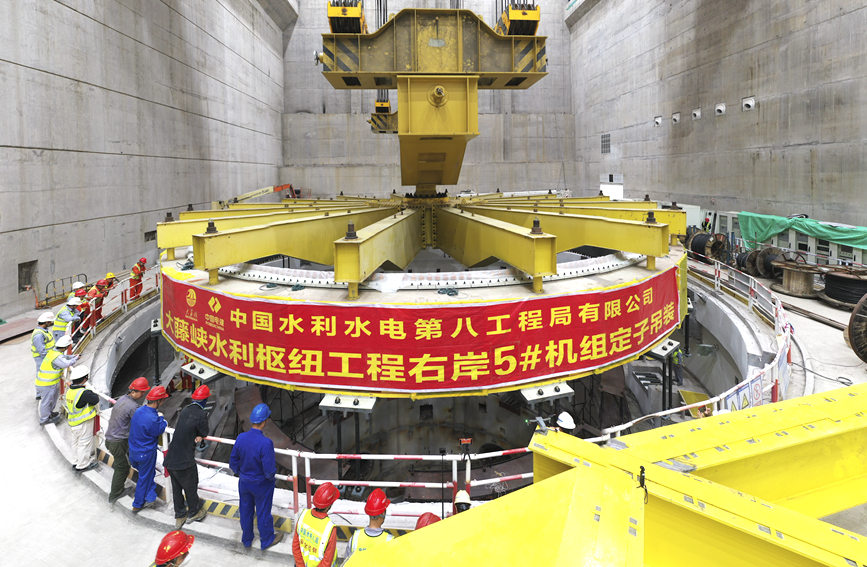

4月10日8时58分,大藤峡水利枢纽工程右岸最后一台发电机组(5号机组)定子,经过近一个小时的吊装作业,准确到达基坑预定位置,顺利吊装完成,为机组如期投产运行奠定坚实基础。
最后一台发电机组定子到达基坑预定位置,正在进行位置微调。李昆峰摄
大藤峡水利枢纽工程是珠江流域关键控制性枢纽,防洪、航运、发电、水资源配置、灌溉等综合效益显著。工程建成后将成为流域防洪安全的重要保障、实施国家水网重大工程的重要结点、粤港澳大湾区水安全的重要屏障、建设西江黄金水道的重要中枢、区域电力安全的重要支撑,地方乡村振兴的重要水源,对强化流域治理管理、提高流域水旱灾害防御能力、推动地方经济社会高质量发展等方面具有重要作用。

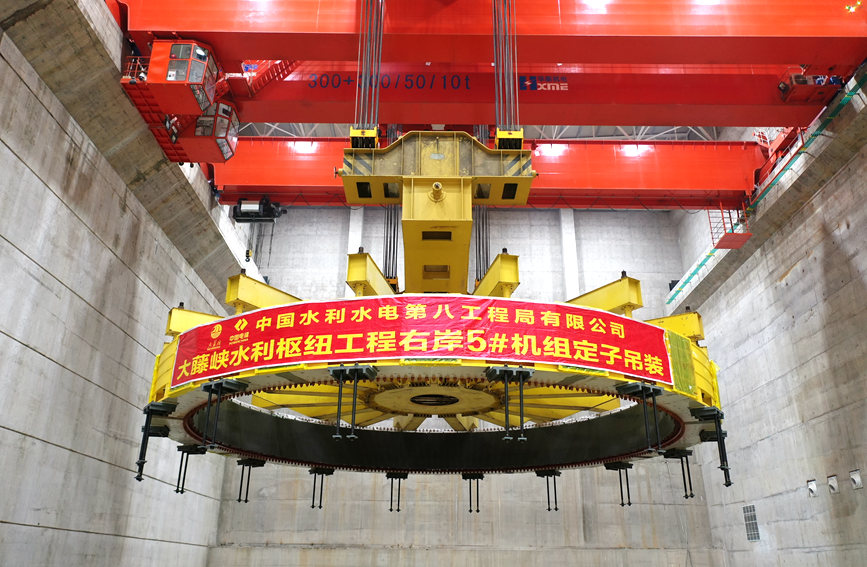

最后一台发电机组定子到达基坑预定位置,即将吊装成功。张成栋摄
最后一台发电机组定子吊装现场。张成栋摄
据介绍,大藤峡水利枢纽工程是红水河十个水电梯级开发的最后一级,发电能力强、电能质量高,是广西电力系统安全稳定的主力电站。工程共布置8台国内最大的轴流转桨式水轮发电机组,总装机160万千瓦。机组安装分左右岸两期进行,左岸3台机组已于2020年全部投产运行,右岸5台机组中已有3台投产运行,投产机组累计发电量超96亿度。按照施工计划,剩余两台机组可在今年内全部投产发电,届时,按照设计年均发电量可达60.55亿度。
大藤峡水利枢纽工程航拍图。大藤峡公司供图
此次成功吊装的右岸最后一台发电机组(5号机组)定子铁心外径17.2米,高度1.65米,重达187.8吨,由20万张硅钢片组成,安装精度和施工技术要求极高。大藤峡公司组织各参建单位,在总结借鉴安装经验基础上,以更高标准、更严要求,制定周密施工方案,严格把控组装、测试各环节,开展专项监督检查,充分做好应急预案,切实保障定子吊装安全顺利。(陈燕、陈杨、卢兰衢)
